Rioleringswerken en heraanleg Lindelei

foto oude Lindelei

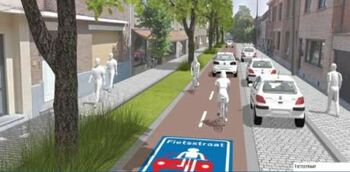

Op maandag 3 oktober start aannemer Bruggeman - Maes in opdracht van Pidpa en het Lokaal Bestuur Aartselaar met de langverwachte rioleringswerken in de Lindelei. Na de rioleringswerken zal de straat heraangelegd worden tot fietsstraat, waar fietsers voorrang hebben en niet mogen ingehaald worden en er een maximum snelheid geldt van 30 km/uur. De werken zullen klaar zijn in de lente van 2023.



Welke voorbereidingen gingen aan de eigenlijke werken vooraf?

  • In september 2021 vond een infomarkt plaats over de geplande werken en werden deze eerste plannen getoond. Iedereen kon opmerkingen geven, die indien mogelijk door onderzoeksbureau Antea verwerkt werden in de definitieve plannen.
    Bekijk hier de presentatie die getoond werd tijdens de infomarkt op 29/9/21.
  • In januari 2022 werden de bomen gerooid.
  • In augustus 2022 werden de wortels en boomstronken verwijderd.
  • In augustus 2022 zorgde Fiberklaar voor glasvezel in de straat.
  • Op 8 september was er een infomarkt in de raadzaal van het gemeentehuis met meer details over de werken en de fasering.
    Klik hier voor de presentatie van deze infomarkt



De werken verlopen in verschillende fases

De tijdsduur van de verschillende fases kan in de loop van de werken wijzigen omdat de werken afhankelijk zijn van de weersomstandigheden.

Fase 1A: Lindelei (vanaf Laar tot aan Solhofdreef)

3 oktober '22 - 7 oktober '22

  • Lindelei wordt volledig afgesloten in functie van het frezen van de asfaltlaag en de opbraak van de greppels. De steenslag blijft liggen dus de straat blijft berijdbaar. Bronbemaling wordt geplaatst in de ganse straat.
  • Alle materialen worden geleverd (rioolbuizen) en worden netjes geplaatst langsheen het voetpad van de Lindelei. De werken op het kruispunt A. van Brabantstraat kunnen van start gaan.
  • De bewoners kunnen hun woning bereiken of verlaten vóór 06.30 en na 17 uur.
    Niet tijdens de werkuren.

Fase 1B: kruispunt A. van Brabantstraat - Lindelei -

A. Sanderslei
10 oktober '22 - 28 oktober '22

  • Werken aan nutsleidingen op het kruispunt A. van Brabantstraat  - Lindelei  - A. Sanderslei.
  • Verkeer is NIET mogelijk op het kruispunt. Deze werken duren een 4-tal weken.
    Nadien wordt er een tijdelijke laag asfalt gelegd en wordt het kruispunt terug opengesteld.
  • Tegelijkertijd voeren Fiberklaar en Pidpa werken uit in de A. Sanderslei.
  • Delhaize, Kerkhof, Swaeneleike en Lindelei tussen het kruispunt en Solhofdreef zijn bereikbaar via Solhofdreef.
  • Lindelei tussen het kruispunt en het Laar is bereikbaar via het Laar. De enkelrichting wordt daar tijdelijk opgeheven (Opgelet: tijdens de markt op vrijdag is de straat niet bereikbaar met de wagen).
  • De A. van Brabantstraat is bereikbaar via de Baron van Ertbornstraat
  • De A. Sanderslei en de straten in de schrijverswijk zijn bereikbaar via Stijn Streuvelslaan.



Fase 2: Lindelei tussen kruispunt Fase 1 en Laar
31 oktober '22 - 14 november '22

  • Er wordt gewerkt vanaf het kruispunt van Fase 1 richting kruispunt met het Laar. Verwacht wordt dat deze werken 2 weken zullen duren. De straat wordt nadien tijdelijk afgewerkt met een laag aangedrukte steenslag.
  • Tijdens de werken is het kruispunt Antoon Van Brabantstraat - Lindelei -  Adriaan Sanderlei open voor verkeer.
  • Lindelei tussen dit kruispunt en Solhofdreef, Swaeneleike, Delhaize en Kerkhof zijn zowel bereikbaar via Solhofdreef als via het kruispunt.
  • Lindelei tussen kruispunt A. Van Brabantstraat - Lindelei - A. Sanderslei en Laar is bereikaar via het kruispunt. (enkelrichting wordt terug ingesteld)



Fase 3a: Lindelei vanaf kruispunt Fase 1 tot en met de parking van Delhaize
14 november '22 - 14 maart '23

  • Er wordt gewerkt tussen kruispunt A. Van Brabantstraat - Lindelei- A. Sanderslei parking Delhaize. Deze fase zal een 4-tal maanden in beslag nemen. De straat wordt nadien tijdelijk afgewerkt met een laag aangedrukte steenslag.
  • De werfzone verplaatst zich steeds. Bewoners zullen door de aannemer per brief verwittigd worden en kunnen hun woonst bereiken volgens waar de zone zich op dat moment bevindt.
  • Tijdens de werken is het kruispunt Antoon Van Brabantstraat - Lindelei -  Adriaan Sanderlei open voor verkeer.
  • Lindelei tussen parking Delhaize en Solhofdreef, Swaeneleike, Kerkhof en Delhaize zijn bereikbaar via Solhofdreef.
  • Lindelei tussen kruispunt A. Van Brabantstraat - Lindelei - A. Sanderslei en Laar is bereikaar via het kruispunt.



Fase 3

  • Exacte periode wordt nog bepaald en hangt af van de vorderingen tijdens de vorige fases.
  • Tegen de kerstvakantie zou de werf voorzien worden van steenslag zodat alle woningen toegankelijk zijn tijdens de kerstvakantie
  • Na de kerstvakantie zal de nieuwe planning opgemaakt worden



Gewijzigde schoolfietsroute!

Heel wat scholieren gebruiken de Lindelei op weg van en naar school. Dit is gedurende de hele periode af te raden. De schoolfietsroute kan als volgt aangepast worden:

  • Via Baron van Ertbornstraat – Solhofdreef Kleistraat
  • Via Kapellehof/Stijn Streuvelslaan – voetweg A. Sanderslei – Kleistraat (thv Hoevewinkel Jamico)
  • Via Kapellehof/Stijn Streuvelslaan – Lieven Renslaan – voetweg A. Sanderlei (thv Hoevewinkel Jamico)
  • Opgelet: Het vlonderpad wordt ontraden als fietsroute omdat het hier en daar uitstekende planken bevat en bij regen en ijzel er spekglad bij ligt.



Vragen?

Wie vragen heeft, kan contact opnemen met de dienst openbare werken van het Technisch Centrum: 03 887 84 76 of openbarewerken@aartselaar.be.
